Как правильно укладывать плиты перекрытия: пошаговое руководство от А до Я
Автор: Аркадий Ведерников, инженер-консультант. Выпускник МГСУ-МИСИ, 15 лет в строительном контроле. Проверено и обновлено: [03.08.2026]
Монтаж плит перекрытия один из самых ответственных этапов при возведении коробки дома. Ошибка здесь недопустима, ее цена трещины в стенах в лучшем случае, обрушение конструкций в худшем. Как инженер, я видел достаточно последствий работы «на авось». Поэтому я подготовил четкую, без «воды», инструкцию, основанную на СНиП, ГОСТ и реальной практике. Пройдем весь процесс шаг за шагом.
Ключевые этапы укладки плит перекрытия: краткий чек-лист
Для опытных строителей и тех, кто хочет быстро оценить фронт работ, я свел весь процесс в одну таблицу. Она же послужит навигацией по статье.
№ | Этап | Ключевое действие | Почему это важно |
1 | Проектирование и подготовка | Разработка проекта раскладки плит, устройство армопояса. | Гарантия, что перекрытие выдержит нагрузки и не разрушит стены. |
2 | Выбор и доставка | Проверка маркировки плит, отбраковка изделий с дефектами. | Использование плит с недостаточной несущей способностью или трещинами прямой путь к аварии. |
3 | Монтаж | Правильная строповка, укладка на цементную «постель». | Обеспечение безопасности работ и равномерной передачи нагрузки на основание. |
4 | Контроль | Проверка горизонтального уровня и глубины опирания каждой плиты. | Отклонения от проектного положения ведут к неправильной работе конструкций. |
5 | Финальные работы | Анкеровка плит между собой и со стенами, замоноличивание швов. | Создание единого жесткого диска перекрытия, способного противостоять всем нагрузкам. |
Подготовка к монтажу: что нужно знать до начала работ
Правильная подготовка это 50% успеха. Прежде чем кран появится на площадке, у вас на руках должны быть проект, качественные материалы и понимание процесса.
Виды плит перекрытия и их правильный выбор
В частном домостроении используют в основном пустотные железобетонные плиты. Они легче монолитных и обладают лучшей звукоизоляцией за счет пустот. Существует два основных типа: ПК (с круглыми пустотами) и ПБ (изготовленные методом безопалубочного формования). Плиты ПБ более гладкие и имеют более точную геометрию.
Ключевой момент уметь читать маркировку. Разберем на примере ПК 63-12-8:
ПК плита круглопустотная.
63 длина в дециметрах (6300 мм или 6,3 м).
12 ширина в дециметрах (1200 мм или 1,2 м).
8 расчетная нагрузка в сотнях кгс/м² (800 кгс/м²) сверх собственного веса.
Параметр | Пустотные плиты (ПК, ПБ) | Полнотелые плиты |
Вес | Средний | Очень высокий |
Несущая способность | Высокая (до 1600 кгс/м²) | Максимальная |
Звукоизоляция | Хорошая | Посредственная |
Теплоизоляция | Удовлетворительная | Низкая |
Цена | Оптимальная | Высокая |
Сложность монтажа | Требуется кран | Требуется кран повышенной грузоподъемности |
Для большинства загородных домов плит с нагрузкой «8» (800 кгс/м²) хватает с запасом. Полнотелые плиты это решение для промышленных объектов с экстремальными нагрузками.
Расчет нагрузок и проектная документация гарантия безопасности
Укладка плит «на глаз» преступная халатность. Только конструкторский расчет может гарантировать, что перекрытие выдержит вес будущих стен, стяжки, мебели и людей. В проекте (раздел КЖ конструкции железобетонные) должна быть схема раскладки плит, указаны марки изделий, глубина опирания и узлы анкеровки.
Аркадий Ведерников, инженер-консультант:"Ошибка в расчете нагрузок или неправильное опирание плиты это риск обрушения всего здания. Никогда не экономьте на проектной документации, это фундамент вашей безопасности. Стоимость проекта несоизмерима с ценой фатальной ошибки."
Необходимые инструменты, материалы и техника
Для работ понадобится следующий набор:
Для подготовительных работ: строительный уровень (лучше лазерный), рулетка, кельма, болгарка с диском по бетону.
Для монтажа: автомобильный кран, четырехветвевой строп (паук), монтажные ломы (2-3 шт.), кувалда. Грузоподъемность крана подбирается с запасом, исходя из веса самой тяжелой плиты и вылета стрелы.
Материалы: цементно-песчаный раствор марки не ниже М100 для «постели», арматура Ø10-12 мм для анкеровки, бетон класса B15 (М200) для замоноличивания швов.
Этап 1: Подготовка основания устройство армопояса

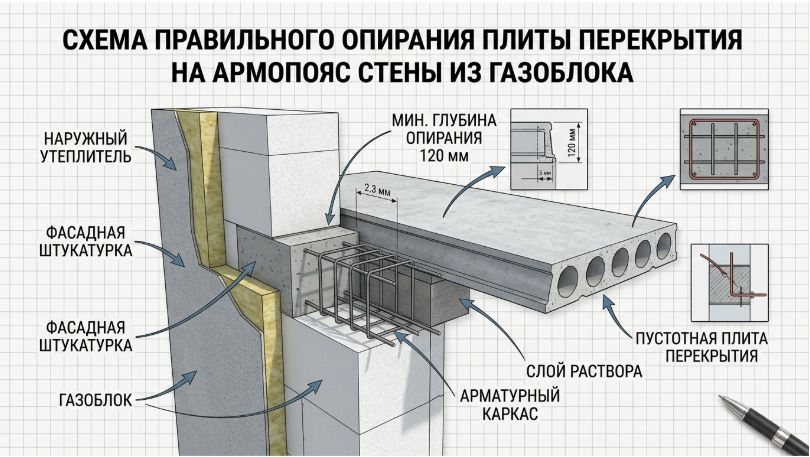

Армопояс это монолитный железобетонный пояс, который заливается по верху несущих стен. Он выполняет две ключевые функции: равномерно распределяет точечную нагрузку от торцов плит по всей стене и связывает стены в единую пространственную конструкцию. Укладка плит на стены из газобетона или других ячеистых блоков без армопояса категорически запрещена. Это приведет к продавливанию и разрушению кладки.
Процесс устройства армопояса:
Монтаж опалубки. Обычно из досок или специальных щитов, по периметру несущих стен.
Вязка арматурного каркаса. Стандартный каркас это 4 продольных стержня арматуры Ø10-12 мм, связанных хомутами из арматуры Ø6-8 мм с шагом 300-400 мм.
Заливка бетоном. Используется бетон класса не ниже B15.Приступать к монтажу плит можно только после того, как армопояс наберет минимум 70% проектной прочности. В летнее время на это уходит 7-10 дней.

Этап 2: Пошаговый процесс укладки плит перекрытия краном
Это основная, самая динамичная часть работы, требующая слаженности всей бригады.
Подготовка площадки и строповка плит
Перед подачей первой плиты на стенах (армопоясе) размечают места укладки согласно проекту. На эти места кельмой наносится слой цементно-песчаного раствора толщиной 15-20 мм так называемая «постель». Она сглаживает мелкие неровности и обеспечивает равномерную передачу нагрузки.

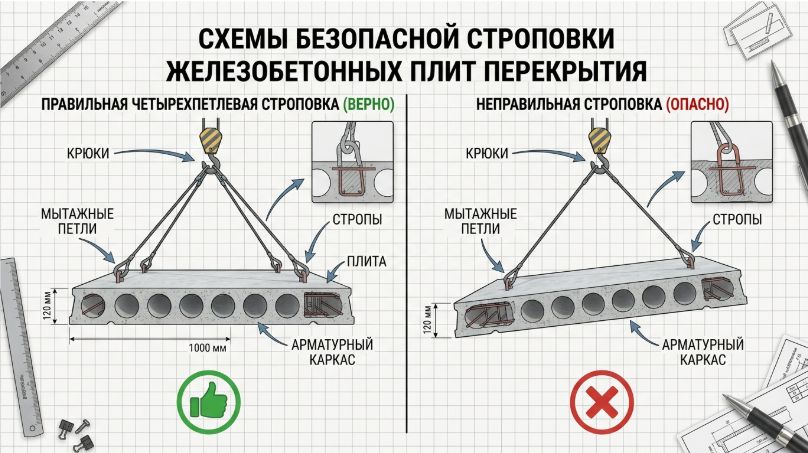

Строповку плит производят за монтажные петли с помощью четырехветвевого стропа. Важно, чтобы все ветви были натянуты равномерно, а угол между ними не превышал 90 градусов. Это предотвратит перекос и раскачивание плиты при подъеме.

Подача и укладка плиты на место
На стройплощадке главные в этот момент крановщик и сигнальщик (он же монтажник). Вся команда должна понимать знаки сигнальщика.
Плиту плавно поднимают и переносят к месту монтажа. Находиться под грузом запрещено.
Плиту опускают до высоты 50-60 см над армопоясом.
Два-три монтажника принимают плиту и с помощью ломов точно позиционируют ее над размеченным местом.
По команде сигнальщика крановщик плавно опускает плиту на растворную постель.
Монтажники ломами сдвигают плиту вдоль и поперек, выравнивая ее по разметке и относительно соседних плит.
После окончательного выравнивания дается команда на ослабление строп и их снятие.
Контроль правильности укладки
После укладки каждой плиты необходимо проводить тройной контроль:
Горизонтальный уровень. Проверяется длинным уровнем или лазером в продольном и поперечном направлениях.
Глубина опирания. Измеряется рулеткой с обеих сторон. Минимальная глубина опирания на стены из кирпича 120 мм, на железобетонные конструкции (армопояс) 100-120 мм. Величина должна соответствовать проекту.
Ровность плоскости. Смежные плиты не должны иметь перепадов по высоте («ступенек») более 5-10 мм.
Этап 3: Работы после монтажа (замоноличивание)
Уложенные плиты это еще не готовое перекрытие. Это набор отдельных элементов, которые нужно объединить в единую жесткую конструкцию.
Анкеровка плит между собой и со стенами

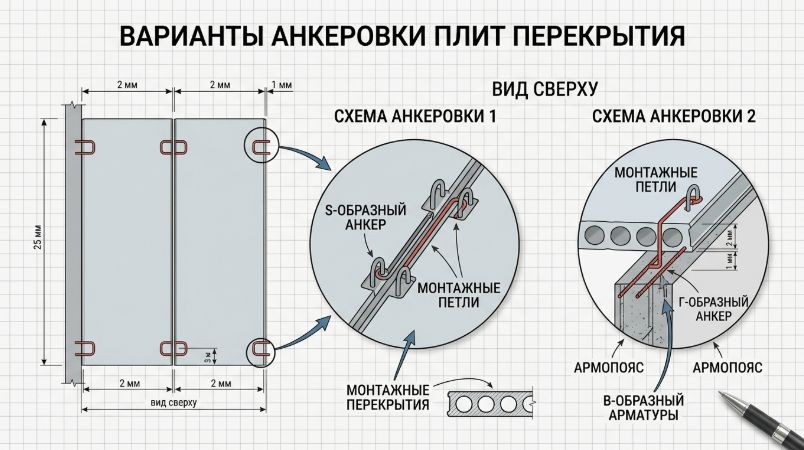

Анкеровка связывает плиты в единый диск. Это не дает им смещаться относительно друг друга и стен при неравномерных нагрузках или температурных деформациях. Анкеровка выполняется стальными стержнями (чаще всего из арматуры), которые привариваются к монтажным петлям плит или заделываются в армопояс. Схемы анкеровки всегда указываются в проекте.

Заделка рустов (швов) между плитами
Продольные швы (русты) между плитами необходимо замонолитить. Швы очищают от мусора, увлажняют и плотно заполняют мелкозернистым бетоном класса не ниже B15 (М200). Эта операция окончательно объединяет перекрытие в монолитную конструкцию, обеспечивая совместную работу плит при восприятии нагрузок. Оставлять швы пустыми грубейшая ошибка, которая снижает общую прочность и жесткость перекрытия.
Техника безопасности при работе с плитами перекрытия
Этот пункт я пишу не для галочки. Пренебрежение безопасностью при монтаже ЖБИ приводит к тяжелым травмам.
Обязательные СИЗ: все рабочие на площадке должны быть в касках, монтажники в перчатках и ботинках с защитным подноском.
Зона работы крана: запрещено находиться под стрелой и поднятым грузом. Опасная зона должна быть ограждена.
Работа на высоте: монтажники должны использовать страховочные привязи при работе по краю перекрытия.
Запрещенные действия: нельзя находиться на укладываемой плите во время ее перемещения и монтажа. Запрещено резать плиты поперек или делать в них большие отверстия без согласования с проектировщиком это может разрушить несущую арматуру.
Частые ошибки при укладке плит и как их избежать
Ошибка 1: Отсутствие армопояса на стенах из ячеистых блоков.
Цена ошибки: от 100 000 рублей на ремонт трещин в стенах до полной непригодности дома к эксплуатации. Плита просто продавит и расколет хрупкие блоки.
Ошибка 2: Недостаточная глубина опирания.
Цена ошибки: риск соскальзывания плиты со стены при малейших деформациях. Последствия обрушение.
Ошибка 3: Укладка на сухой шов кладки, а не на растворную постель.
Цена ошибки: концентрация нагрузки на отдельных точках, сколы на плите и стене, треск и просадка перекрытия со временем.
Ошибка 4: Использование плит с трещинами.
Цена ошибки: непредсказуемое поведение плиты под нагрузкой. Транспортировочные трещины могут оказаться силовыми. Риск обрушение.
Ошибка 5: Отсутствие анкеровки и замоноличивания швов.
Цена ошибки: перекрытие не работает как единый диск. Плиты «дышат» и смещаются, на потолке и стенах появляются трещины.
Как видите, укладка плит перекрытия это не просто «положить бетонку на стены». Успех стоит на трех китах: Проект, Армопояс, Контроль. Только соблюдение технологии на каждом этапе, от расчета до замоноличивания швов, гарантирует вам надежное, безопасное и долговечное перекрытие. Не идите на компромиссы в вопросах прочности конструкций.
Теперь, когда перекрытие готово и набрало прочность, можно переходить к следующему этапу. Узнайте, как правильно возвести стены второго этажа или как сделать надежную стяжку пола.
Вопрос и ответ
Можно ли укладывать плиты перекрытия зимой?
Да, можно. Но это требует соблюдения ряда условий: использования цементного раствора с противоморозными добавками, очистки поверхностей от снега и наледи, а также прогрева мест замоноличивания. Это усложняет и удорожает процесс.
Какая минимальная глубина опирания плиты перекрытия на стену?
Это зависит от материала стен и указано в проекте. Общепринятые минимальные значения: 90 мм для бетона и стали, 120 мм для кирпича и блоков. Я рекомендую всегда закладывать не менее 120 мм для любых стен.
Что делать, если плиты легли неровно («ступенькой»)?
Перепад до 10 мм считается допустимым и выравнивается при устройстве стяжки пола. Если «ступенька» больше, это говорит о серьезной ошибке: неровное основание (армопояс) или неправильная укладка. В идеале такую плиту следует демонтировать и уложить заново.
Можно ли резать пустотные плиты перекрытия?
Плиты ПБ можно резать вдоль на любую ширину. Поперек резать плиты (особенно ПК) крайне не рекомендуется, так как вы перерезаете рабочую напряженную арматуру. Любые изменения геометрии плиты должны быть согласованы с инженером-конструктором и производителем ЖБИ.
Сколько стоит укладка одной плиты перекрытия?
Стоимость складывается из аренды автокрана (почасовая оплата) и работы бригады монтажников. В среднем по рынку работа по монтажу одной плиты обходится в 2000-5000 рублей, без учета стоимости материалов. Цена сильно зависит от региона и сложности объекта.
