Как проверить смету на строительство и ремонт: полное руководство для заказчика
Автор: Аркадий Ведерников, инженер-консультант. Проверено и обновлено: Июнь 2024
Проверка сметы это не недоверие к подрядчику, а ваш главный инструмент управления бюджетом. По моему опыту, 9 из 10 смет от частных бригад содержат ошибки, которые стоят заказчику до 30% от общей суммы. Эта инструкция научит вас их находить.Аркадий Ведерников
Экспресс-проверка сметы за 5 минут: главный чек-лист
Для начала быстрый прогон по ключевым точкам. Этот чек-лист поможет отловить самые грубые ошибки, даже если вы видите смету впервые в жизни. Пройдитесь по этим пунктам, и у вас уже будет предмет для разговора с подрядчиком.
Формальные признаки (5 пунктов)
Есть реквизиты исполнителя, печать (если ООО/ИП), подпись ответственного лица.
Документ привязан к договору и техническому заданию (ТЗ), есть номер и дата.
Четко указана итоговая сумма, выделен ли НДС (или указано, что подрядчик на УСН).
Наименования работ и материалов понятны, нет общих фраз вроде «отделочные работы».
Все страницы пронумерованы, расчеты сведены в итоговую таблицу.
Объемы и состав работ (5 пунктов)
Площади и объемы (м², м³, шт.) соответствуют вашим замерам или проекту.
Нет дублирующихся работ (например, «подготовка поверхности» и «грунтовка» как два разных пункта).
Учтены все нужные этапы, включая подготовительные (демонтаж, вывоз мусора) и финишные.
Нет «фантомных» работ, не относящихся к вашему объекту.
«Непредвиденные расходы» не превышают 1-2% от общей суммы (все, что выше повод для торга).
Цены, расценки и коэффициенты (5 пунктов)
Цены на 3-5 самых дорогих материалов проверены по паре интернет-магазинов или каталогов производителей.
Стоимость доставки, разгрузки и подъема на этаж адекватна и выделена отдельно.
Понятно, откуда взяты расценки на работы это рыночные цены или сметные нормативы.
Если есть повышающие коэффициенты (за стесненность, высотность), их применение обосновано.
Итоговая стоимость работ за м² (для ремонта) или за куб. м (для бетона) сопоставима со среднерыночной в вашем регионе.
Детальный алгоритм проверки сметы: пошаговая инструкция

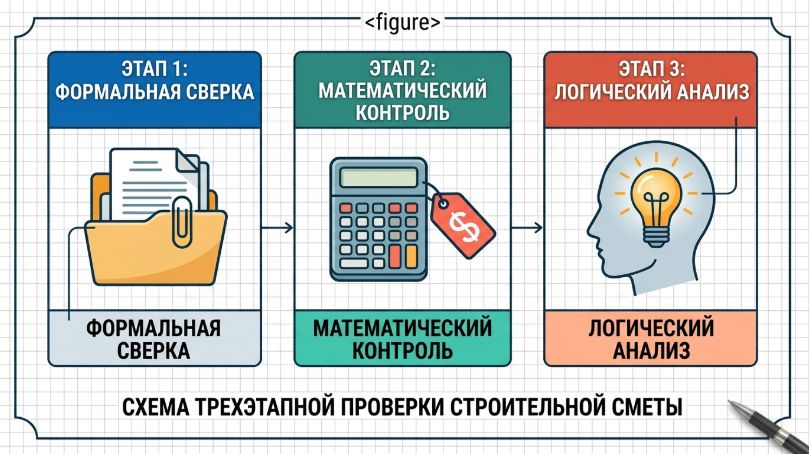

Если экспресс-проверка выявила проблемы или вы просто хотите копнуть глубже, переходим к полному аудиту. Я разделяю этот процесс на три последовательных этапа: формальная сверка, математический контроль и логический анализ. Это системный подход, который используют инженеры ПТО.

Этап 1. Формальная проверка: сверяем документы
На этом этапе мы не смотрим на цифры, а проверяем, является ли смета юридически и технически корректным документом. Убедитесь, что реквизиты вашей компании (или ваши ФИО) и подрядчика указаны верно. Самое главное смета должна быть неотъемлемым приложением к договору и полностью соответствовать техническому заданию (ТЗ) или ведомости объемов работ (ВОР), если они у вас есть. Если в ТЗ написано «окраска стен в два слоя», а в смете только один это основание для корректировки.
Этап 2. Математический контроль: проверяем арифметику
Банально, но здесь кроется масса ошибок, как случайных, так и преднамеренных. Возьмите калькулятор и выборочно проверьте несколько строк: «Количество × Цена = Сумма». Затем проверьте итоговые суммы по разделам и общую сумму по смете. Обратите особое внимание на правильность применения налогов (НДС) и накрутки итоговых коэффициентов. Любая ошибка в математике это ваши деньги.
Этап 3. Логический анализ: ищем скрытый смысл
Это самый сложный и самый важный этап, требующий инженерного взгляда. Здесь мы проверяем не цифры, а саму суть работ. Сверьте объемы работ из сметы с проектной документацией или, если ее нет, с реальными замерами. Проанализируйте технологическую последовательность: нельзя закладывать укладку чистового пола до завершения грязных штукатурных работ. Оцените, реалистичны ли указанные работы для достижения нужного результата.
Ключевые точки контроля: на что смотреть в первую очередь?
Разберем узлы, где чаще всего прячутся переплаты. Это фундамент вашего финансового контроля на стройке.
Как проверить объемы работ и избежать приписок
Самый простой способ обмана приписать лишние метры. Источник правды это проектная документация (раздел АР архитектурные решения) или ведомость объемов работ (ВОР). Если их нет, ваш инструмент рулетка.
Цена ошибки: Представим стену длиной 6 метров и высотой 2,8 метра. Ее площадь 16,8 м². В ней есть окно 1,5×1,5 м (2,25 м²) и дверь 0,9×2,1 м (1,89 м²). Реальная площадь под штукатурку: 16,8 2,25 1,89 = 12,66 м². Недобросовестный подрядчик может посчитать площадь «по-крупному», без вычета проемов, то есть 16,8 м². Разница 4,14 м². При цене штукатурки в 800 руб/м² переплата только на одной этой стене составит 3 312 рублей. А теперь умножьте это на все стены в доме.
Как проверить стоимость материалов и их расход
Цены на материалы самая изменчивая часть сметы. Не ленитесь проверить 3-5 ключевых позиций (утеплитель, арматура, сухие смеси, финишные покрытия) на сайтах крупных строительных гипермаркетов и в каталогах производителей, таких как «ТопСтройка». Если цена в смете выше рыночной на 15-20% и это не объясняется сложной логистикой, это повод для серьезного разговора.
Также важны нормы расхода и технологические потери (бой, подрезка). Завышение этих норм еще один способ увеличить бюджет.
Материал | Адекватная норма технологических потерь (%) | Примечание |
Керамическая плитка | 5-10% | До 15% при диагональной укладке или сложном рисунке |
Ламинат, паркетная доска | 5-7% | До 10% при диагональной укладке |
Обои | 7-10% | До 20% при необходимости подгонки крупного рисунка |
Краска, штукатурка | 3-5% | Наносится на подготовленную, прогрунтованную поверхность |
Как проверить стоимость работ: расценки и их виды
Стоимость работ может быть определена двумя путями: коммерческой расценкой или нормативной. Коммерческая это средняя рыночная цена, которую подрядчик установил на основе своего опыта и конкуренции. Нормативная (ФЕР, ГЭСН) это государственные сборники, которые обязательны для бюджетных строек, но для частного заказчика служат скорее ориентиром. Ваша задача понять, адекватна ли коммерческая расценка рынку вашего региона. Прозвоните 2-3 другие компании и запросите цену на аналогичную работу это даст вам представление.
Как проверить накладные расходы, прибыль и коэффициенты
Помимо прямых затрат (работа + материалы), в смете есть накладные расходы (НР) и сметная прибыль (СП). НР это косвенные расходы подрядчика: аренда офиса, зарплата прораба, амортизация инструмента. СП это его чистый заработок. В коммерческих сметах их часто не расшифровывают, а закладывают в стоимость работ. Если они выделены, то для небольшого ремонта или строительства нормальным считается уровень 15-25% от фонда оплаты труда (ФОТ) или прямых затрат.
Отдельная статья повышающие коэффициенты. Например, за работу в стесненных условиях (маленькая ванная комната) или зимнее удорожание (работа с бетоном при отрицательных температурах). Убедитесь, что применение каждого коэффициента фактически обосновано. Коэффициент за стесненность в пустой комнате 20 м² это обман.
ТОП-7 уловок в сметах: как подрядчики завышают стоимость
За годы работы в стройконтроле я составил личный рейтинг «творческих» подходов к освоению бюджета заказчика. Вот самые популярные из них.

Завышение объемов. Классика жанра. Не вычитают площади окон и дверей, «округляют» погонные метры в большую сторону, считают площадь полов по внешнему периметру здания.
Дублирование работ. Одна и та же операция включается в смету под разными названиями. Хрестоматийный пример: в состав работы «улучшенная штукатурка стен» уже входит огрунтовка, но ее выносят отдельной строкой.
Неправильные расценки. Применение более дорогой расценки для простой работы. Например, разборку простого кирпичного простенка считают по расценке для разборки железобетонной стены с арматурой.
Устаревшие/нерыночные цены. В смету закладываются материалы по ценам, которые были актуальны полгода назад, или из самого дорогого магазина в городе. Разницу подрядчик кладет в карман.
«Воздушные» работы. Включение в смету технологических операций, которые не нужны или не будут выполняться. Например, устройство лесов для покраски потолка высотой 2,5 метра, когда достаточно стремянки.
«Раздутые» коэффициенты. Применение коэффициентов за стесненность, вредность или работу на высоте там, где для этого нет никаких оснований. Мой любимый пример коэффициент за работу на высоте при монтаже плинтусов.
Манипуляции с мусором. Вывоз строительного мусора необходимая статья расходов. Но иногда его объем завышают в разы, а стоимость считают по тарифу специализированной компании, хотя по факту вывозят на личной «Газели» на ближайшую свалку.
Инструменты для проверки: от Excel до экспертных систем
Ручная проверка в Excel: шаблон для начинающих
Самый доступный инструмент это электронная таблица. Перенесите в нее позиции из сметы и проверьте базовые формулы: «Количество × Цена» и суммирование итогов. Это позволит быстро выявить арифметические ошибки и сравнить цены подрядчика с рыночными, которые вы найдете сами.
Профессиональные сметные программы: ГРАНД-Смета, Smeta.RU
Это тяжелая артиллерия. Такими программами пользуются профессиональные сметчики для работы с государственными нормативными базами (ГЭСН, ФЕР). Для частного заказчика покупка такого ПО бессмысленна, его стоимость высока. Но полезно знать, что если подрядчик предоставил вам смету в формате одной из этих программ, это говорит о более серьезном подходе к делу.
Онлайн-калькуляторы и сервисы: можно ли им доверять?
В сети много калькуляторов для расчета стоимости ремонта. Их можно использовать для самой грубой прикидки бюджета «на старте». Однако доверять им полностью нельзя: они не учитывают конструктивные особенности вашего объекта, реальные цены в вашем регионе и конкретные технологические решения. Используйте их, чтобы получить порядок цифр, но не как основу для торга с подрядчиком.
Что делать после проверки: от переговоров до суда
Итак, вы проверили смету и нашли ошибки или сомнительные моменты. Главное не паниковать и не скандалить. Действуйте системно.

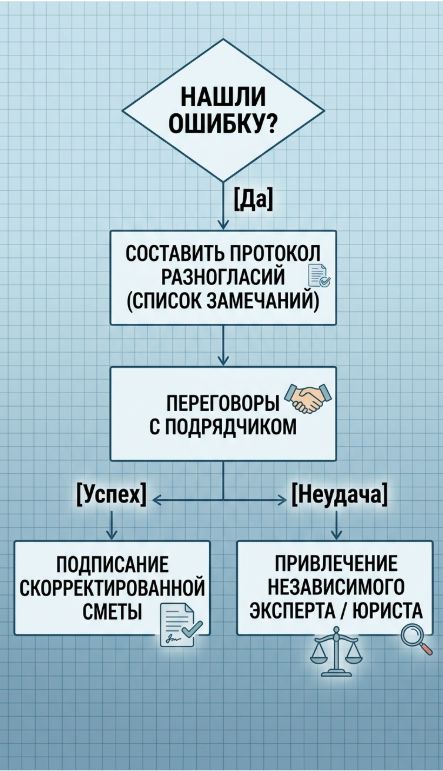

Ошибки найдены: составляем протокол разногласий
Не нужно звонить и кричать в трубку. Подготовьте письменный документ. Это может быть простое электронное письмо или таблица, где по каждой сомнительной позиции вы указываете: номер пункта в смете, суть вашего замечания и ссылку на основание (ваш расчет, скриншот с ценой из магазина, пункт проекта). Это переводит диалог из эмоциональной плоскости в конструктивную.
Переговоры с подрядчиком: как аргументированно снизить цену
С подготовленным списком замечаний вы ведете переговоры. Ваш главный козырь факты. Не «мне кажется, это дорого», а «вот рыночная цена на этот материал, она на 20% ниже вашей, давайте обсудим». Если подрядчик адекватный, он признает ошибки или аргументированно объяснит свою позицию (например, более высокая цена материала обусловлена гарантией поставщика).
Подрядчик не согласен: права заказчика и юридические шаги
Если подрядчик упирается и отказывается исправлять очевидные ошибки, у вас есть несколько путей. Можно поискать другого исполнителя. Если договор уже подписан, а проблемы вскрылись в процессе, вы можете привлечь независимого эксперта для строительно-технической экспертизы сметы. Его заключение будет весомым аргументом в споре, в том числе и в суде. Ваши отношения с подрядчиком регулируются Главой 37 Гражданского кодекса РФ «Подряд».
Самостоятельная проверка vs. Профессиональная экспертиза
Когда можно справиться своими силами, а когда лучше не экономить и позвать специалиста?
Когда можно справиться самому, а когда нужен эксперт?
Если речь идет о косметическом ремонте одной комнаты или простом строительстве хозблока, моих инструкций вам, скорее всего, хватит. Но если вы строите дом, делаете капитальный ремонт квартиры с перепланировкой или сумма сметы превышает ваш шестимесячный доход стоит задуматься о привлечении инженера.
Критерий | Самостоятельная проверка | Профессиональная экспертиза |
Стоимость | Бесплатно | От 5 000 до 1-2% от суммы сметы |
Скорость | Несколько часов / дней | 1-3 рабочих дня |
Точность | Выявление грубых ошибок и приписок | Выявление всех несоответствий, включая скрытые |
Объект | Ремонт комнаты, небольшая дача | Строительство дома, капитальный ремонт, крупные объекты |
Как выбрать эксперта по проверке смет и сколько это стоит?
Ищите не просто «сметчика», а инженера с опытом в строительстве. Проверяйте наличие профильного образования (ПГС идеальный вариант), сертификатов (если есть) и реальных отзывов. Хороший эксперт не просто даст заключение, а объяснит вам каждый пункт. Стоимость услуги зависит от объема сметы и сложности объекта, но эта сумма почти всегда многократно окупается за счет выявленной экономии.
Что такое смета и зачем она нужна? (Краткий ликбез)
Этот блок для тех, кто хочет глубже понять теорию. Смета это не просто список цен, а финансовый план вашего строительства.
Структура сметной документации: что вам должны предоставить
В идеальном мире вы получите комплект документов. Локальная смета расчет на один вид работ (например, на электромонтаж). Объектная смета объединяет локальные сметы по одному объекту (например, по жилому дому). Сводный сметный расчет итоговый документ по всему комплексу строительства, включающий все объекты и дополнительные затраты. В частном строительстве чаще всего обходятся одной локальной сметой.
Нормативно-правовая база: ГЭСН, ФЕР, ТЕР что это?
Это аббревиатуры из мира государственных сметных нормативов. Вам не нужно их учить, но полезно знать, что они означают, если встретите их в смете.
ГЭСН (Государственные элементные сметные нормы) содержат нормы расхода ресурсов (труд рабочих, машины, материалы), но не содержат цен.
ФЕР (Федеральные единичные расценки) на основе ГЭСН, но уже с ценами в базовом уровне для всей РФ.
ТЕР (Территориальные единичные расценки) то же, что и ФЕР, но с ценами для конкретного региона.Для коммерческой стройки эти нормативы носят рекомендательный характер, но часто используются как основа для расчета.
Вопрос и ответ
Можно ли проверить смету, если нет проекта?
Да, можно и нужно. В этом случае основой для проверки служат ваши замеры (рулеткой), эскизы и детальное техническое задание, где вы словами описали, что хотите получить. Чем подробнее ТЗ, тем проще проверять смету.
Что делать, если подрядчик на УСН, а в смете указан НДС?
Это грубая ошибка или умышленный обман. Организации и ИП на Упрощенной системе налогообложения (УСН) не являются плательщиками НДС и не имеют права выставлять его заказчику. Требуйте убрать НДС из сметы. Итоговая сумма должна быть указана с пометкой «Без НДС».
Как проверить стоимость оборудования, которого нет в сметных базах?
Для уникального или импортного оборудования (например, специфический котел, система вентиляции) основанием для цены в смете должны быть коммерческие предложения от поставщиков или счета-фактуры. Попросите подрядчика предоставить 2-3 таких предложения, чтобы убедиться в адекватности цены.
Зачем нужна проверка сметы, если она уже прошла госэкспертизу?
Государственная экспертиза проверяет смету на соответствие проекту и корректность применения нормативных расценок, в первую очередь — для контроля расходования бюджетных средств. Она не проверяет рыночную стоимость материалов и не защищает вас от «оптимизаций» подрядчика на этапе закупки. Поэтому даже смету с положительным заключением экспертизы стоит анализировать.
Как актуализировать смету при изменении цен в ходе строительства?
Это должно быть прописано в договоре. Обычно цена договора является твердой. Если же в договоре указано, что цена открытая, то любое изменение стоимости материалов или работ должно подтверждаться документально (новые прайс-листы поставщиков) и согласовываться с вами через подписание дополнительного соглашения к договору. Без вашей подписи подрядчик не вправе в одностороннем порядке увеличивать стоимость.
