Как составить смету на строительство в 2026 году: пошаговое руководство для заказчика и снабженца

см

Чтобы составить смету, которая не превратится в «черную дыру» для вашего бюджета, нужно объединить проектные объемы работ с актуальными рыночными ценами, добавив 15–20% на непредвиденные расходы. Основа документа детальный перечень операций, разбитый по этапам, и спецификация материалов с учетом логистики, а не просто абстрактные цифры «за квадратный метр».

Почему выбор составлять смету — это страховка вашего объекта и вида работ

За годы практики я часто наблюдал объекты, где строительство вставало из-за банального отсутствия финансового планирования. Составить смету это не формальность для договора, а инструмент управления рисками. Когда вы четко видите, сколько стоит каждый куб бетона или тонна арматуры, вы перестаете зависеть от внезапных требований прораба «докупить материалов».

Мы ежедневно видим, как отсутствие детализации ведет к срывам графиков. Если вы строите дом или закупаете ЖБИ для генподряда, ваша задача зафиксировать стоимость на старте, минимизировав влияние рыночных колебаний.

Структура сметы: что такое смета и что обязательно должно быть внутри

  • Прямые затраты: оплата труда, материалы (с учетом доставки) и аренда техники. В среднем это 70–80% бюджета.

  • Накладные расходы: охрана площадки, административные издержки, вывоз мусора.

  • Сметная прибыль и налоги: фиксированная часть, обеспечивающая работу подрядчика.

  • Резерв на непредвиденные работы: оязательный буфер (минимум 15%).

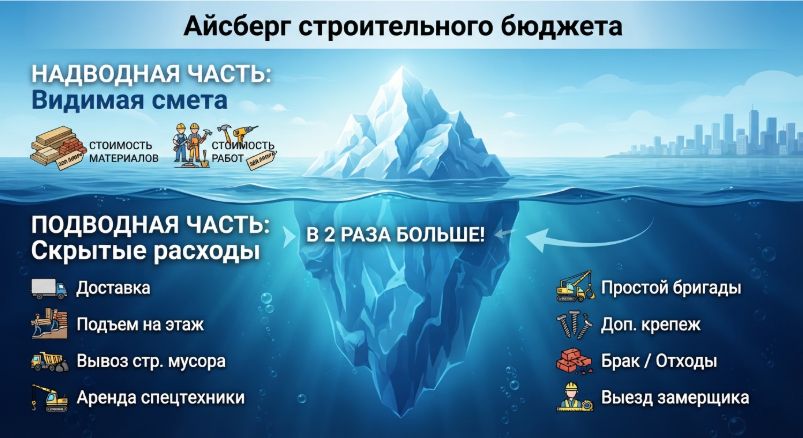

строительный бюджет

Если в вашей таблице нет строки «транспортные расходы» или «погрузо-разгрузочные работы», значит, смета составлена непрофессионально. Помните: доставка ЖБИ напрямую с завода через тендерный сервис часто обходится дешевле, чем работа через несколько звеньев посредников.

Пошаговый алгоритм составления смет: от замеров до подписи

  1. Анализ проектной документации перед составлением: считаем объемы строго по чертежам, а не «на глаз».

  2. Выбор поставщиков: Не ориентируйтесь на минимальную цену в поисковике это путь к покупке некондиции. Запрашивайте актуальные прайс-листы производителей, чтобы понимать средний уровень рынка.

  3. Табличное оформление: Внесите данные в Excel или Google Таблицы.

    • Столбец 1: Наименование (детально).

    • Столбец 2: Единица измерения (м3, шт, п.м.).

    • Столбец 3: Количество.

    • Столбец 4: Цена за единицу.

    • Столбец 5: Итоговая сумма.

  4. Согласование: Каждая позиция должна быть подписана обеими сторонами.

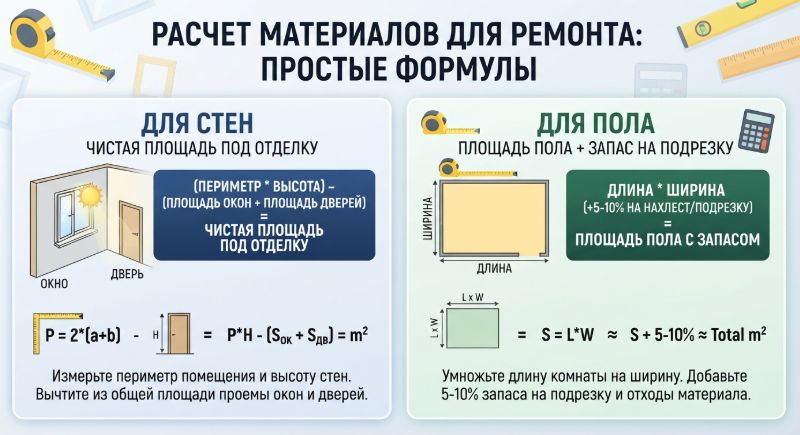

алгоритм расчета

Чек-лист «Анти-манипулятор» и правильно составленная смета

  • Требуйте детализацию при составлении документа: Фраза «выравнивание стен» должна быть расписана на «грунтовку», «штукатурку по маякам», «шлифовку».

  • Сверяйте цены: Если цена в смете ниже рыночной на 20% это либо ошибка, либо обман.

  • Фиксируйте сроки: Смета без календарного графика это открытая дверь для затягивания работ.

Риски выполнения работ «серыми» поставщиками

Часто заказчик выбирает подрядчика, предложившего самую низкую смету. Но за низкой ценой скрывается либо использование дешевых материалов, не соответствующих ГОСТ, либо «скрытые допы» в процессе стройки.

Риск

Последствие

Как избежать

Занижение объемов

Доп. закупки по завышенной цене

Проверка сметы экспертом

Некондиционный материал

Брак в конструкции, трещины

Покупка напрямую у завода

Отсутствие логистики

Простои техники

Расчет доставки в смете

Цена ошибки: почему строительные работы требуют контроля

В смете на монолитные работы арматура и бетон это несущая способность вашего дома. Экономия на марке бетона или использование арматуры с отклонениями по сечению это не «оптимизация», это создание аварийной ситуации.

Чек-лист: «Опасные позиции в смете», когда составляется смета

Позиция в смете

Типичная уловка подрядчика

Что делать / Как проверить

Площадь стен/потолков

Не вычитаются площади оконных и дверных проемов.

Требуйте ведомость объемов работ. Площадь проемов должна быть вычтена из общей площади поверхностей.

Бетонные работы

Завышение коэффициента уплотнения (потерь). Обычно закладывают 5-10% запаса «на всякий случай».

Сверяйтесь с проектным объемом. Допустимые потери не более 1-2% при грамотной логистике и подаче.

Строительные материалы

Указание «средних» или «стандартных» наименований без артикула и производителя (например, «плитка», «цемент»).

Требуйте спецификацию с указанием конкретных брендов, марок, классов (например, бетон В25 П4 F200 W6).

«Скрытые» операции

Разделение одной технологической операции на две (например, «штукатурка» и «грунтовка» отдельно).

Требуйте соблюдения технологических карт. Грунтовка и подготовка поверхности обычно входят в стоимость финишной операции.

Доставка и разгрузка

Объединение этих расходов в общую стоимость материалов, что скрывает реальную наценку.

Выносите логистику в отдельную строку. Это позволяет сравнить цену поставки с рыночной и избежать скрытых «откатов».

Расходники (метизы, пленка)

Списание расходных материалов фиксированным процентом от общей суммы (например, +5% «на инструменты»).

Запрашивайте обоснование. В смете должен быть перечень расходников для конкретных этапов, а не «налог на работу».

Вывоз мусора

Занижение объема контейнеров или количества ходок, чтобы потом выставить счет «по факту».

Рассчитайте объем мусора исходя из площади объекта и типа демонтажа. Прописывайте фиксированное количество рейсов в договоре.

Совет инженера:

Если вы видите в смете формулировки «согласно прайс-листу», «по договоренности» или «прочие расходы» без расшифровки это красный флаг. Любая позиция в смете должна быть обоснована либо чертежом, либо технологической картой производителя материала.

Моя рекомендация: если подрядчик отказывается детализировать какую-либо из этих позиций, ссылаясь на «коммерческую тайну» или «опыт», это повод для поиска другого исполнителя. Прозрачная смета единственный способ защитить свои деньги от неэффективного использования.

 Качественная смета — это фундамент вашей безопасности. Не доверяйте случайным таблицам, работайте с проверенными поставщиками и профессиональными данными. Если вы готовы к точным расчетам, воспользуйтесь нашим каталогом производителей, чтобы заложить в смету реальные цены без наценок посредников.


Вопрос и ответ

Можно ли составить смету без проекта?

Можно составить лишь «оценочный бюджет». Без проекта невозможно точно рассчитать объем материалов, а значит, точность сметы будет ±30–50%. Если вы не знаете, как составлять смету, обратитесь к специалистам.

Кто несет ответственность за превышение сметы?

Если вы работаете по договору подряда, превышение цены без дополнительного согласования ложится на плечи подрядчика.

Почему смета может отличаться от факта?

Чаще всего из-за форс-мажоров (грунтовые воды, скрытые дефекты старых конструкций) или изменений проектных решений. Именно поэтому резерв 15-20% — это не роскошь, а необходимость.

Читайте также

Современные строительные материалы: инновации, классификация и критерии выбора без переплат

Глубокий анализ современных строительных материалов от инженера «ТопСтройка». Физико-технические характеристики, стандарты ГОСТ, сравнение инноваций с традиционными аналогами и защита от контрафакта.

7 мин чтения

Сколько стоит построить дом в 2026 году: реальные цены, смета и скрытые расходы

Полный расчёт стоимости строительства загородного дома в 2026 году. Цены на фундамент, коробку, инженерию и отделку. Таблицы смет по технологиям и площадям, чек-листы и советы инженера.

11 мин чтения
