Виды смет в строительстве: классификация, методы расчета и нормативная база

строительная смета

Основные виды смет в строительстве делятся по уровням детализации на три базовых типа: локальные сметы (первичный детальный расчет на отдельные виды работ), объектные сметы (объединяют локальные расчеты по каждому конкретному зданию) и сводный сметный расчет (ССР), определяющий общий лимит финансирования всего инвестиционно-строительного проекта. Дополнительно сметная документация классифицируется по этапам разработки на предварительную (инвесторскую), исполнительную (фактическую) и проектную, а методы их расчета строго регулируются Минстроем РФ.

При планировании любого бюджета застройщику критически важно получить не просто приблизительную оценку затрат, а детальный и юридически обоснованный документ. Профессионально подготовленный расчет минимизирует риски удорожания объекта и успешно проходит государственную или негосударственную экспертизу. За годы практики я видел, как путаница в структуре документов приводила к отказу госэкспертизы в согласовании стоимости. .

Коротко о главном: что такое сметы такое и зачем смета нужна

  • Иерархия смет строится по принципу «матрешки»: Локальная (работы) ➔ Объектная (здание) ➔ Сводный расчет (весь комплекс).

  • Методы расчета государственные контракты в обязательном порядке рассчитываются ресурсно-индексным методом (РИМ). В коммерческом сегменте преобладает ресурсный метод.

  • Нормативная база расчеты базируются на Градостроительном кодексе РФ (ст. 8.3), Постановлении Правительства № 87 и Методике Минстроя по Приказу № 421/пр.

  • Ошибки в сметах до 85% задержек при сдаче проектов вызваны расхождением физических объемов сметы с проектными чертежами.

Законодательная и нормативная база сметного дела

Любой официальный расчет сметной стоимости в РФ жестко регламентирован статьей 8.3 Градостроительного кодекса, Постановлением Правительства № 87 и актуальной Методикой Минстроя по Приказу № 421/пр.

При составлении проектно-сметной документации (ПСД) инженер-сметчик обязан руководствоваться действующей государственной системой ценообразования. Не допускается использование произвольных цен без их подтверждения нормативными базами или рыночным конъюнктурным анализом. В 2026 году ключевыми регулирующими документами выступают:

  1. Градостроительный кодекс РФ (ст. 8.3). Определяет случаи, когда применение сметных нормативов, внесенных в Федеральный реестр (ФРСН), обязательно (прежде всего, для объектов с привлечением бюджетных средств).

  2. Постановление Правительства РФ № 87. Устанавливает, что «Смета на строительство» является обязательным 11-м разделом проектной документации для прохождения экспертизы.

  3. Приказ Минстроя России № 421/пр (в актуальной редакции). Единая методика, определяющая правила составления всех видов смет, начисления поправочных коэффициентов и структуру затрат.

  4. ГОСТ Р 72041-2025. Регламентирует структуру и классификацию видов строительных работ, что исключает путаницу при группировке затрат.

Основные виды смет в строительстве: составление сметы и сметных расчетов

Система сметных документов строится по принципу последовательного укрупнения затрат: от детальной калькуляции конкретных операций на отдельном участке до определения общего лимита финансирования всей стройки.

Сметная стоимость строительного объекта не может быть рассчитана одним общим документом без детального разделения. Структурированная система позволяет прозрачно контролировать бюджет на каждом этапе.

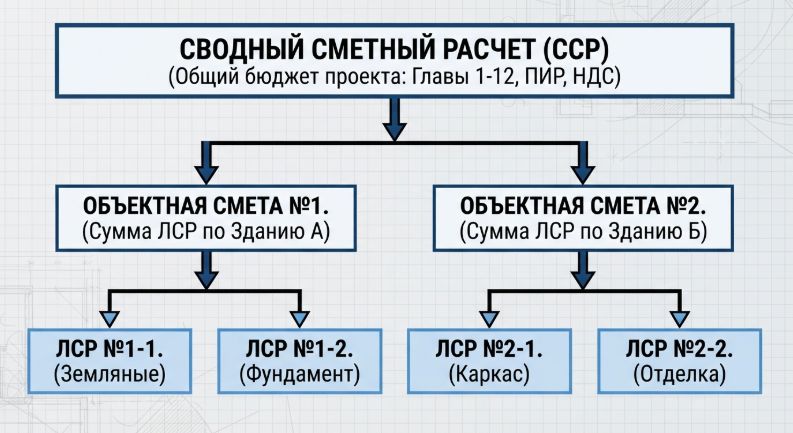

 локальная смета

Локальная смета (ЛСР) и составление сметы

Локальная смета это первичный документ, детально калькулирующий прямые затраты на конкретный вид работ (фундамент, кровля, отделка) на основе физических объемов из проекта.

ЛСР составляется на отдельные конструктивные элементы здания или виды работ (земляные, каменные, отделочные, электромонтажные). В ней подробно расписывается каждый ресурс: количество строительных материалов, трудозатраты рабочих в человеко-часах, машино-часы эксплуатации строительной техники. В итоговую сумму ЛСР входят прямые затраты, накладные расходы и сметная прибыль.

Объектная смета и объектные сметные расчеты

Объектная смета агрегирует все локальные расчеты по отдельному зданию и учитывает лимитированные затраты, такие как временные здания и зимнее удорожание.

ОСР объединяет в себе данные из всех локальных смет, относящихся к одному конкретному объекту (например, отдельно стоящему зданию школы, цеху или складу). Именно на уровне объектной сметы происходит сопоставление фактических затрат с лимитами капитальных вложений. В ОСР включаются дополнительные затраты на временные здания и сооружения, а также удорожание работ в зимний период, так как без этих статей невозможно определить реальную стоимость возведения здания. Смета составляется с учетом всех этих факторов.

Сводный сметный расчет стоимости (ССР)

Сводный сметный расчет — главный финансовый документ из 12 глав, определяющий полную стоимость строительства всего комплекса объектов с учетом проектно-изыскательских работ и непредвиденных расходов. Сводный сметный документ позволяет составить смету для всего проекта.

ССР объединяет все объектные сметные расчеты, а также локальные сметы на отдельные виды общеплощадочных затрат. Это основной документ, на основании которого инвестор принимает решение о финансировании проекта. ССР состоит из 12 глав, распределяющих расходы от подготовки территории строительства и прокладки инженерных сетей до проектно-изыскательских работ (ПИР), авторского надзора и резерва средств на непредвиденные работы. Важно составить сводную смету правильно.

Модуль 1: Матричный навигатор распределения затрат (LSR vs OSR vs SSR)

Статья расходов / Элемент затрат

Локальная смета (ЛСР)

Объектная смета (ОС)

Сводный сметный расчет (ССР)

Нормативное обоснование

Оплата труда основных рабочих

Да

Да (транзитом)

Да (в составе СМР)

Приказ Минстроя № 421/пр

Стоимость материалов и конструкций

Да

Да (транзитом)

Да (в составе СМР)

ФСНБ-2022 / ФСНЦ

Временные здания и сооружения (ВЗиС)

Нет

Да

Да (транзитом)

ГСН 81-05-01-2001

Зимнее удорожание работ

Нет

Да

Да (транзитом)

ГСН 81-05-02-2001

Проектно-изыскательские работы (ПИР)

Нет

Нет

Да (Глава 12)

Постановление ПП РФ № 87

Резерв на непредвиденные работы

Нет

Нет

Да (за итогом глав)

Приказ Минстроя № 421/пр

Классификация смет по стадиям проектирования и назначению

В зависимости от этапа реализации проекта строительные сметы делятся на предварительные (для оценки инвестиционной привлекательности), проектные (для тендеров и экспертизы) и исполнительные (для фиксации факта).

Каждый вид сметной документации выполняет свою специфическую задачу на разных этапах жизненного цикла объекта:

  1. Предварительная (инвесторская) смета. Разрабатывается на предпроектной стадии. Строится на основе объектов-аналогов или укрупненных нормативов цены строительства (НЦС). Позволяет инвестору оценить экономическую целесообразность проекта до начала детального проектирования.

  2. Проектная смета (уточненная). Составляется по готовой рабочей документации. В ней с максимальной точностью рассчитывается объем материалов и трудозатрат. Проходит государственную экспертизу и служит основой для формирования начальной (максимальной) цены контракта (НМЦК).

  3. Исполнительная (отчетная) смета. Формируется по факту выполнения работ на строительной площадке. Она отражает реальные расходы подрядчика, включая фактически закупленные материалы и фактически выполненные объемы, подтвержденные актами КС-2 и справками КС-3.

Как составить смету на строительство в 2026 году: пример расчета сметы и руководство для заказчика

В современной практике используются три основных метода расчета: ресурсно-индексный метод (РИМ), базисно-индексный (БИМ) и ресурсный метод, выбор которых зависит от источника финансирования и требований экспертизы.

Сметное дело в РФ находится в процессе масштабной цифровой трансформации. При выборе метода расчета инженеры ориентируются на следующие параметры:

  • Ресурсно-индексный метод (РИМ). Государственный стандарт для бюджетных строек. Стоимость ресурсов определяется в текущих ценах на основе ФГИС ЦС (Федеральная государственная информационная система ценообразования в строительстве). Индексы применяются только к тем позициям, по которым временно отсутствуют текущие цены в системе.

  • Базисно-индексный метод (БИМ). Классический метод, при котором стоимость работ рассчитывается в ценах базового периода (2000 года) с последующим пересчетом в текущие цены с помощью ежеквартальных индексов Минстроя РФ.

  • Ресурсный метод. Калькулирование всех ресурсов (материалов, эксплуатации техники, трудозатрат) в текущих рыночных ценах по прайс-листам поставщиков. Чаще всего применяется в частном и коммерческом строительстве.

Модуль 2: Калькулятор структуры затрат (Формулы и пропорции)

Математическая структура цены строительно-монтажных работ (СМР) выглядит следующим образом:

Стоимость СМР=ПЗ+НР+СП

Где:

  • ПЗ (Прямые затраты): FOTраб+Mat+EMM

    • FOTраб - фонд оплаты труда рабочих-строителей.

    • Mat - стоимость материалов и конструкций с учетом доставки.

    • EMM -стоимость эксплуатации машин и механизмов (включая зарплату машинистов).

  • НР (Накладные расходы): вычисляются как процент от ФОТ по утвержденным нормативам (Приказ Минстроя № 812/пр). Направлены на организацию и управление процессом строительства.

  • СП (Сметная прибыль): вычисляется как процент от ФОТ по нормативам (Приказ Минстроя № 774/пр). Необходима для развития производственной базы и материального стимулирования.

Пример базового распределения долей в структуре СМР:

  • Прямые затраты (материалы, ФОТ, техника): 75–80% от общей стоимости.

  • Накладные расходы: 10–15% (зависит от вида работ).

  • Сметная прибыль: 5–8% (регламентируется нормативами).

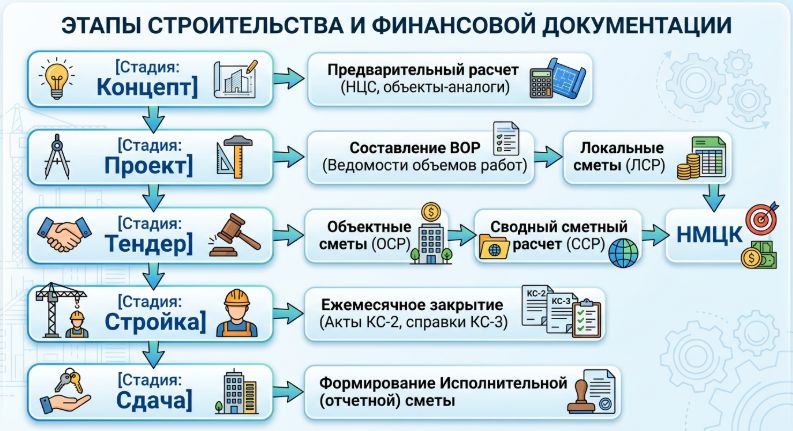

Модуль 3: Жизненный цикл сметы (Таймлайн разработки)

Процесс развития сметной документации от концепции до сдачи объекта выглядит следующим образом:

 этапы документации

Критические ошибки при составлении строительных смет

Наиболее опасными ошибками при составлении смет являются расхождение объемов с проектом, некорректное применение поправочных коэффициентов и отсутствие конъюнктурного анализа цен на материалы вне баз.

Даже опытные инженеры допускают промахи, которые вскрываются в процессе аудита или экспертизы. Наиболее частыми проблемами являются:

  • Несоответствие объемов в ВОР и спецификациях проекта. Риск нехватки материалов или необоснованное завышение стоимости. Решение: внедрение двойного контроля и сверка объемов инженером ПТО.

  • Дублирование затрат. Включение в локальные сметы стоимости мелкого инструмента или вспомогательных работ, которые по умолчанию уже учтены в накладных расходах или в технических частях сборников расценок.

  • Отсутствие конъюнктурного анализа. Попытка заложить рыночные цены на материалы без предоставления прайс-листов от трех независимых поставщиков, что приводит к отказу госэкспертизы в согласовании стоимости. Сотрудничайте только с проверенными производителями стройматериалов через сервис Топстройка.

Совет инженера Аркадия Ведерникова:

При анализе любого сметного расчета я всегда рекомендую начинать проверку не с цифр в программе, а с раздела ПОС (Проект организации строительства). Именно в ПОС закладываются реальные технологические параметры, влияющие на удорожание: работа в зимнее время, стесненность городской застройки, необходимость вывоза избыточного грунта на конкретное расстояние или обустройство временных дорог. Сметчик, который рассчитывает стоимость исключительно по архитектурным чертежам без учета ПОС, рискует получить смету, которая будет занижена на 15–20% от реальной рыночной стоимости производства работ. Наша команда в ТопСтройке всегда сопоставляет технологию производства с сухими расценками сметных баз.

Грамотно классифицированные и рассчитанные виды смет в строительстве являются основой финансовой безопасности любого проекта. Точное разделение на локальные, объектные и сводные расчеты обеспечивает прозрачность затрат для инвесторов, подрядчиков и проверяющих органов.

Попытки сэкономить на детальной проработке сметной документации неизбежно приводят к кассовым разрывам, штрафам регулирующих органов и затягиванию сроков сдачи объекта.

Вопрос и ответ

В чем разница между проектной и исполнительной сметой?

Проектная смета рассчитывается до начала строительства на основе рабочей документации и служит для планирования бюджета. Исполнительная (отчетная) смета составляется после завершения работ на основе фактически выполненных объемов и реальных цен на материалы. Она фиксирует финальные затраты и закрывает договорные отношения.

Можно ли использовать сметные базы прошлых лет для строительства в 2026 году?

Для объектов с государственным финансированием использовать неактуальные базы категорически запрещено. Все расчеты должны производиться в актуальной редакции ФСНБ-2022 с учетом последних индексов Минстроя РФ. Для коммерческого сектора использование старых баз допускается только по взаимному согласию сторон с применением договорных коэффициентов инфляции.

Почему исполнительная смета часто оказывается больше проектной?

Основные причины увеличения стоимости — это появление дополнительных скрытых работ, которые невозможно было предусмотреть на этапе проектирования (особенно при реконструкции или капитальном ремонте), а также колебания рыночных цен на строительные материалы. Все подобные изменения должны своевременно фиксироваться двусторонними актами на допработы.

Читайте также

Современные строительные материалы: инновации, классификация и критерии выбора без переплат

Глубокий анализ современных строительных материалов от инженера «ТопСтройка». Физико-технические характеристики, стандарты ГОСТ, сравнение инноваций с традиционными аналогами и защита от контрафакта.

7 мин чтения

Сколько стоит построить дом в 2026 году: реальные цены, смета и скрытые расходы

Полный расчёт стоимости строительства загородного дома в 2026 году. Цены на фундамент, коробку, инженерию и отделку. Таблицы смет по технологиям и площадям, чек-листы и советы инженера.

11 мин чтения

Как составить смету на строительство в 2026 году: пошаговое руководство для заказчика и снабженца

Пошаговая инструкция по составлению строительной сметы. Узнайте, как избежать ошибок при расчете материалов, какие пункты обязательно включить в бюджет и как работать с тендерным сервисом «ТопСтройка».

4 мин чтения
